【开局“十五五” 奋进新征程】宁夏华电牛首山东抽水蓄能电站建设稳步推进 赋能区域能源高质量发展
2026-04-09

  春潮涌动启新程,项目建设正当时。宁夏华电牛首山东140万千瓦抽水蓄能电站自2025年12月25日开工以来,各项建设工作有序推进,目前已进入主体工程施工关键阶段,一座集储能、调峰、填谷等功能于一体的能源枢纽正加速崛起,为宁夏构建新型电力系统、推动能源绿色低碳转型注入强劲动力。

宁夏华电牛首山东抽水蓄能电站建设稳步推进 赋能区域能源高质量发展 (3)1.jpg

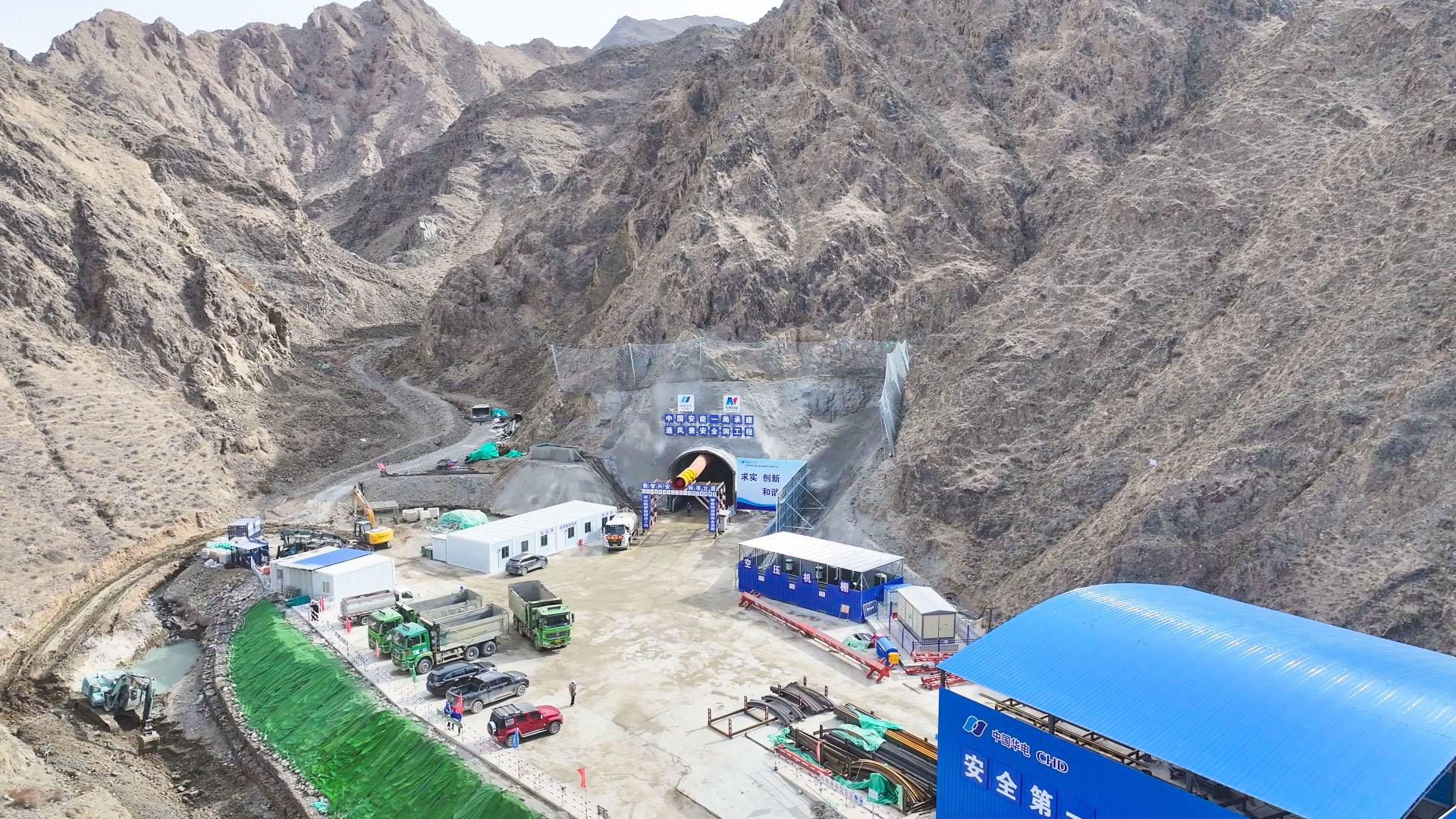

  作为项目施工关键线路之首,通风兼安全洞建设率先发力、稳步推进。施工现场一派热火朝天,大型掘进设备轰鸣运转,施工人员分工明确、协同作战,有条不紊地开展掘进、支护等作业,每一道工序都严谨规范,全力加快工程进度,为后续施工奠定坚实基础。

  【宁夏华电牛首山东抽水蓄能电站通风兼安全洞项目负责人 赵海锋】通风兼安全洞全长1657米,目前已经掘进170米,计划工期2027年7月30日,该洞子施工完成后,为下一步厂房开挖奠定坚实基础。

  该项目选址于中宁县与青铜峡市交界的黄河青铜峡水库右岸牛首山西麓,距吴忠市直线36km、中卫市直线70km、银川市直线87km,区位优势显著,可高效服务宁夏电网调度需求。项目总装机容量1400MW,动态投资104.38亿元,单位千瓦动态投资7456元,静态投资89.31亿元,单位千瓦静态投资6379元,额定水头461m,距高比5.63。作为宁夏能源结构优化的重要支撑,该项目承担着关键的电网调节任务。

  【宁夏华电牛首山抽水蓄能发电有限公司工程管理部工程管理 罗明华】宁夏华电牛首山东抽水蓄能电站项目装机容量1400兆瓦,主要承担宁夏电网储能、调峰、填谷、调频、调相及紧急事故备用等核心任务,设计连续满发小时数6小时年发电利用小时数1085时,年抽水电量20.25亿千瓦时 年发电量15.19亿千瓦时。

  项目枢纽由上水库、下水库、输水系统、地下厂房洞室群和地面开关站及泄水建筑物等组成,建设规模宏大、技术难度突出。首次在全国抽蓄电站中采用黄土筑坝和全库盆土工膜防渗技术,实现库坝型和防渗型式双突破。

  为确保项目顺利推进,各参建单位严格按照工期计划,科学部署、精准施工,重点推进关键节点工程建设。项目主体工程施工期56个月,完建期9个月。首台机发电工期62个月,施工总工期71个月。项目建成后,将有效缓解电网峰谷差矛盾,提升电网运行稳定性和供电质量,促进新能源消纳,为区域经济社会高质量发展提供可靠能源保障。

  宁夏华电牛首山东抽水蓄能电站是宁夏推动能源转型、保障能源安全的关键工程。下一步,各参建单位将持续攻坚克难、精益求精,严把工程质量关、安全关、进度关,全力推进项目建设,力争项目早日建成投运,为宁夏构建清洁低碳、安全高效的能源体系,助力乡村振兴和区域高质量发展贡献坚实力量。(记者:杨明)
